钢筋放样时应该注意哪些事项目?试述弯起钢筋放样的步骤?急。。。
基本上就是要注意一些构造上面的部位.图上没有标出来的你也要放出来.
例如:悬挑梁超过1.5M就应该设鸭儿筋,但是现在的平法标注里面不会标.是规范图籍里面有的,你不能忘记了.
还有就是洞口加筋,这些一般都在总说明里面的东西,或者在规范上面的东西,图纸上面一般不说的,你应该不要忽略掉.
搭接长度,锚固长度等问题就不用说了.
顶层的柱梁节点钢筋看采用是什么构造做法就按什么样的下料.多跟工人沟通下没问题的.
还有就是钢筋放样一般要按行业内的顺序来,选择大家都习惯的方法,这样大家配合起来就事半功倍了.
钢筋放样要做好首先要认识图纸和一些施工规范。要注意的不外乎以下几点:1.尺寸要算准确;2要结合总说明里的要求;3.下料时要算好实际的搭接、焊接(碰焊和电焊)和弯角的放量尺寸。4.放样时不能脱离施工现场(有些东西要结合实际的)否则就会给正常施工带来一些不必要的麻烦。
1wault511 |前期答案第一步先要根据结构施工图进行翻样,包含的内容有钢筋的钢号、规格、形状(各段的细部尺寸应标注清楚),下料长度,根数及重量等。这是成型钢筋时的依据【弯起钢筋放样的步骤】2ice24_cy前期答案 【【钢筋放样时应该注意哪些事项目】】基本上就是要注意一些构造上面的部位.图上没有标出来的你也要放出来.
例如:悬挑梁超过1.5M就应该设鸭儿筋,但是现在的平法标注里面不会标.是规范图籍里面有的,你不能忘记了.
还有就是洞口加筋,这些一般都在总说明里面的东西,或者在规范上面的东西,图纸上面一般不说的,你应该不要忽略掉.
搭接长度,锚固长度等问题就不用说了.
顶层的柱梁节点钢筋看采用是什么构造做法就按什么样的下料.多跟工人沟通下没问题的.
还有就是钢筋放样一般要按行业内的顺序来,选择大家都习惯的方法,这样大家配合起来就事半功倍了
3我的建议你 百度你的关键词 自己再查查 百度百度 由此既可以百度 百度看看解
祝你好运连连年
根据施工图纸(钢筋保护层厚度)和(混凝土结构施工图平面整体表示方法制图规则和构造详图的构造做法要求)及施工规范,进行钢筋放样,确定钢筋加工尺寸,并画出钢筋加工大样图。
1 纵向受力钢筋的品种、规格、数量、位置等;
2 钢筋的连接方式、接头位置、接头数量、接头面积百分率等 ,纵向受力钢筋的连接方式应符合设计要求。钢筋的搭接位置、搭接长度、弯起位置、锚固长度及抗震构造要求等。
3 箍筋、横向钢筋的品种、规格、数量、间距等;
4 预埋件的规格、数量、位置等;
5 钢筋加工的形状、尺寸应符合设计要求,其偏差应符合《混凝土结构工程施工质量验收规范》表5.3.4 的规定。
6 钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。
相纵向受力钢筋机械连接接头及焊接接头连接区段的长度为35倍d(d 为纵向受力钢筋的较大直径)且不小于500mm ,凡接头中点位于该连接区段长度内的接头,均属于同一连接区段。同一连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:
1 在受压区不宜大于50%;
2 接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头,不应大于50%;
3 直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%。
同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。
钢筋绑扎搭接接头连接区段的长度为1.3l1(l1为搭接长度), 凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值,。
同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:
1 对梁类、板类及墙类构件不宜大于25%;
2 对柱类构件不宜大于50%;
3 当工程中确有必要增大接头面积百分率时,对梁类构件不应大于50%,对其他构件可根据实际情况放宽。纵向受力钢筋绑扎搭接接头的最小搭接长度应符合《混凝土结构工程施工质量验收规范》GB50204附录B 的规定。
在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合下列规定:
1 箍筋直径不应小于搭接钢筋较大直径的0.25倍;
2 受拉搭接区段的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100mm;
3 受压搭接区段的箍筋间距不应大于搭接钢筋较小直径的10倍,且不应大于200mm;
4 当柱中纵向受力钢筋直径大于25mm 时,应在搭接接头两个端面外100mm范围内各设置两个箍筋,其间距宜为50mm。
对有抗震设防要求的结构,其纵向受力钢筋的性能应满足设计要求;当设计无具体要求时,对按一、二、三级抗震等级设计的框架和斜撑构件(含梯段)中的纵向受力钢筋应采用HRB335E、HRB400E、HRB500E、HRBF335E、HRBF400E或HRBF500E钢筋,其强度和最大力下总伸长率的实测值应符合下列规定:
1 钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;
2 钢筋的屈服强度实测值与屈服强度标准值的比值不应大于1.30;
3 钢筋的最大力下总伸长率不应小于9%。
受力钢筋的弯钩和弯折应符合下列规定:
1 HPB235、HPB300 级钢筋末端应作180 弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍;
2 当设计要求钢筋末端需作135 弯钩时,HRB335 级、HRB400 级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;
3 钢筋作不大于90 的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。
除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时应符合下列规定:
1 箍筋弯钩的弯弧内直径除应满足本规范第5.3.1 条的规定外,尚应不小于受力钢筋直径;
2 箍筋弯钩的弯折角度:对一般结构不应小于90 ,对有抗震等要求的结构应为135;
3 箍筋弯后平直部分长度:对一般结构不宜小于箍筋直径的5倍,对有抗震等要求的结构不应小于箍筋直径的10倍。

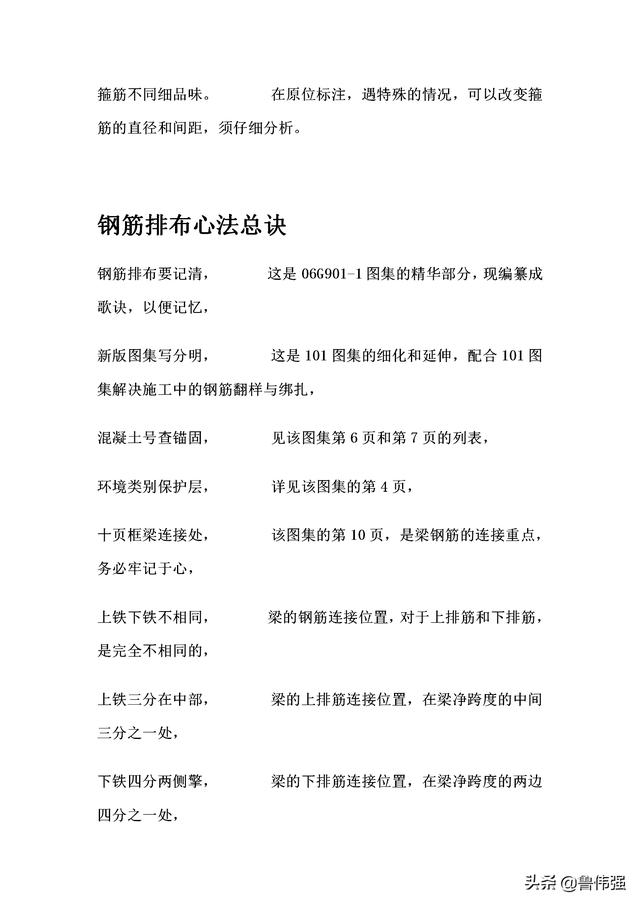

弯起钢筋放样的步骤都一样。
钢筋放样时应该注意哪些事项目?试述弯起钢筋放样的步骤?急。。。_百...
在钢筋放样时,需依据施工图纸(钢筋保护层厚度)和(混凝土结构施工图平面整体表示方法制图规则和构造详图的构造做法要求)及施工规范进行。首要确认的内容包括:纵向受力钢筋的品种、规格、数量与位置等,钢筋的连接方式、接头位置、数量与接头面积百分率等,纵向受力钢筋的连接方式应符合设计要求,钢筋的搭接位...
测量放样时,如何确定坐标?
1、绘制导线略图,将已知数据正确抄录至图上。2、将实测数据填写在导线计算表上。3、计算角度闭合差,闭合差为Fβ=∑β测-∑β理。4、计算坐标方位角。5、计算坐标增量,纵坐标增量△xi=Dicosαi,横坐标增量 △yi=Disinαi 。6、计算坐标增量闭合差。根据起点坐标和改正后坐标,依次推算导线点坐...
你好,请问放样时闭合检查是怎么回事?还有一般设计院会在工地外面给几...
闭合检查。圆周是360度,放样的时候利用这点进行复核。连续放了几个角以后,再测量与原始点的角度,或者距离。最后测量的结果,应当在误差允许范围之内。否则,前面的测量有误。这就是一个测回的闭合复核。具体做法,在施工测量中有。城市测量坐标点,不是设计院给出,是规划局测绘大队给的点。按点收费。
全站仪进行坐标放样时的步骤 越详细越好 谢谢
在进行全站仪坐标放样的准备工作阶段,首先要检查全站仪是否在鉴定证书合格期内,确保仪器状态良好。同时,检查全站仪的脚螺旋和微调等螺旋是否处于初始零位置,确认仪器箱内的量高钢尺、海拔仪和温度计等工具是否齐全。在新建项目时,需将已知控制点坐标和放样点设计坐标上传到全站仪的新建项目中。到达作业现场...
测量放样时,zh.hy.yh.jd是什么意思
ZH(直缓点):直线与缓和曲线的交点。HY(缓圆点):缓和曲线与圆曲线的交点。YH(圆缓点):圆曲线与缓和曲线的交点。JD(交点):两条切线的交点。在曲线放样中,还有五大桩:直缓点、缓圆点、曲中点、圆缓点和缓直点,以及一个额外的交点,共同构成了曲线的基准点。
SolidWorks2010放样时怎么选择不到边线
1. 轮廓未正确绘制:在进行放样折弯操作时,需要首先绘制需要折弯的轮廓线。如果轮廓线未正确绘制或存在问题,可能无法选中轮廓。2. 轮廓被其它实体遮挡:如果轮廓被其它实体挡住,可能无法选中轮廓。可以尝试隐藏或删除其他实体,以便更好地选中需要折弯的轮廓。3. 选择方式不正确:在 SolidWorks 中,有多...
钢筋放样时应该注意哪些事项目?试述弯起钢筋放样的步骤?急。。。_百...
1wault511 |前期答案第一步先要根据结构施工图进行翻样,包含的内容有钢筋的钢号、规格、形状(各段的细部尺寸应标注清楚),下料长度,根数及重量等。这是成型钢筋时的依据【弯起钢筋放样的步骤】2ice24_cy前期答案 【【钢筋放样时应该注意哪些事项目】】基本上就是要注意一些构造上面的部位.图上没...
放样时应核对图纸的安装尺寸和孔距;以( )比例放出节点。
放样时应核对图纸的安装尺寸和孔距;以(1:1)比例放出节点。钢结构构造柱设置流程:(1)放样:包括核对图纸的安装尺寸和孔距,以1:1大样放出节点,核对各部分的尺寸,制作样板和样杆作为下料、弯制、铣、刨、制孔等加工的依据。(2)号料:包括检查核对材料,在料上划出切割、铣、刨、制孔等...
全站仪放样时图纸上的坐标是怎么算的?
在现场找到两个在图纸上标有坐标的两个点,靠近现场需放样的一点当测站架立仪器,另外一点当后视架立棱镜 。全站仪三个支脚架立在测站点上空,架上全站仪,固 定仪器的螺丝先不要锁太紧,中空的位置基本对准测站点。输入事先算好的需要放样的坐标,按确认仪器会显示角度、距离,点击极差仪器会显示角度...
rtk在点放样时,已经将已知坐标点放出,但是只要一转动仪器到另一个方...
如果您在放样过程中,rtk仪器杆的气泡一直居中转动方向(人的前视方向发生变化),说明气泡没有校准,。这种情况,把杆降低试试,如果还是有偏差一定是气泡不准,需要校准。还有一种情况就是气泡一直没有居中,转动仪器会有偏差那就是气泡没有居中,出现3,5cm的偏差算是少的了。如果你放的点的坐标的...
